Como testar monitoramento antes de comprar: a prova de conceito

A proposta promete, a prova de conceito mede. Mas uma prova mal desenhada não mede nada: se o critério for detectar uma falha em noventa dias, o resultado depende de a máquina quebrar no período. O que medir no lugar disso.

João Pedro Fiorin8 min de leitura

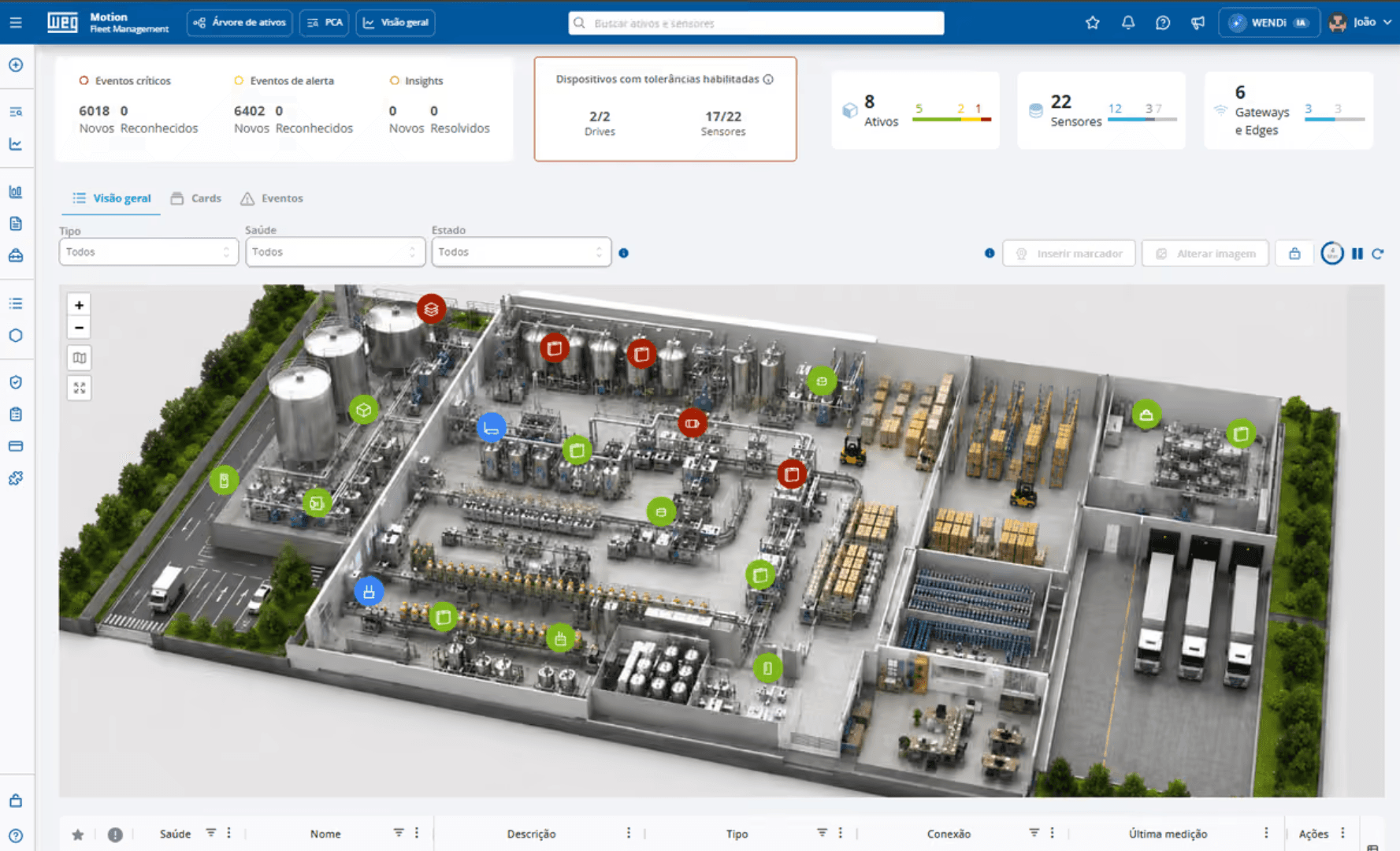

Tela de gestão de ativos com planta industrial em 3D e marcadores coloridos de estado dos equipamentos
Planta com um marcador por ativo monitorado, verde, vermelho ou azul conforme o estado.

Toda proposta de monitoramento promete detectar a falha antes da parada. A prova de conceito existe para trocar a promessa por medição, com escopo fechado, nos ativos da sua planta e antes do contrato grande. O problema é que uma prova mal desenhada não mede nada, e o erro de desenho mais comum é também o mais intuitivo: definir o sucesso como "o sistema detectou uma falha". Este texto explica por que esse critério falha, o que medir no lugar dele e como montar uma prova cujo resultado sustenta uma decisão, qualquer que seja ela.

O problema de testar preditiva em noventa dias

Uma máquina saudável pode passar o período inteiro da prova sem desenvolver falha nenhuma. Nesse caso, o critério "detectou uma falha" termina sem resposta: o sistema não errou e não acertou, porque não havia o que detectar. O contrário também engana. Se uma falha grosseira aparecer no período, qualquer sistema a detecta, e a prova aprova um fornecedor pela sorte da agenda, não pela qualidade do que ele entrega no dia a dia.

A prova de conceito de monitoramento de condição não é um teste de acerto sobre um evento que talvez não aconteça. É a verificação de que a cadeia inteira funciona, do sensor à ordem de serviço, e de que ela vai funcionar quando o evento vier.

O que medir no lugar da falha

Continuidade do dado. Quanto do período o sensor entregou leitura válida, por ativo. Um sistema que perde dado em ambiente úmido, em área sem rede ou com a máquina em carga alta vai perder o desvio que acontecer exatamente nessas condições. Alcance, bateria, fixação e grau de proteção, que explicam a maior parte da perda de dado, estão em como escolher um sensor de vibração.

Linha de base e limites definidos. Ao fim da prova, cada ativo precisa ter o comportamento normal registrado e os limites de atenção e crítico definidos contra norma, como a ISO 20816 para vibração, por classe de máquina (a norma está explicada em ISO 20816-3: zonas A, B, C e D). Um ativo sem linha de base não tem como gerar alerta confiável no futuro.

Qualidade do alerta. Quantos alertas foram disparados, quantos se confirmaram em campo e quantos foram falsos. A taxa de falso alarme é o número que decide se a equipe vai continuar confiando no sistema depois da prova, e ela precisa ser contada, não estimada.

O caminho do alerta até a ordem de serviço. Quem recebeu cada alerta, em quanto tempo, e o que foi feito com ele. Alerta que chega e não vira ação é o ponto em que os programas de monitoramento perdem o retorno, e a prova é o momento de descobrir se esse caminho existe na sua planta.

Confirmação em campo, quando houver desvio. Se o sistema apontar um desvio durante a prova, ele é verificado por inspeção ou análise, e o resultado é registrado, confirmando ou não. Um desvio confirmado é a melhor evidência que a prova pode produzir, mas é bônus, não critério. O que cada falha deixa na medição, e portanto o que a confirmação em campo vai procurar, está em monitoramento de vibração em motores: o que cada falha revela.

Como escolher os ativos da prova

O ativo mais fácil de instrumentar é quase sempre o menos útil para a prova. A escolha certa segue dois filtros. O primeiro é a criticidade: ativos cuja parada custa caro e que não têm reserva, porque é neles que o monitoramento contínuo vai se pagar, e o resultado da prova precisa valer para eles. O método para separar esses ativos está em matriz de criticidade: como decidir quais ativos monitorar primeiro.

O segundo filtro aumenta a chance de a prova ver alguma coisa: dentro do quadrante crítico, priorizar os ativos com histórico de problema recorrente ou sinal de deterioração, como aquecimento, ruído ou troca frequente de rolamento. Eles são os que têm mais probabilidade de mostrar um desvio no período, e os que a equipe de manutenção já sabe que precisam de atenção.

A escolha dos ativos é da planta, não do fornecedor. Um fornecedor que pede para escolher onde instalar está escolhendo onde o sistema dele vai parecer melhor.

O critério, por escrito, antes de começar

A prova de conceito que decide tem um documento curto assinado antes da instalação, com cinco definições: os ativos e os pontos de medição; o prazo, fechado; o que conta como sucesso em cada um dos itens medidos acima; quem da planta valida o resultado; e o que acontece ao fim, nas três saídas possíveis: expandir, ajustar e repetir, ou encerrar. A última definição é a que mais falta, e sem ela a prova tende a se estender indefinidamente, sem decisão.

As perguntas a fazer a qualquer fornecedor antes da compra, inclusive sobre análise do dado, garantia e propriedade do histórico, estão em a régua de compra de monitoramento. A prova de conceito é o lugar de verificar na prática as respostas que o fornecedor deu por escrito. A mesma lógica vale para outras tecnologias: na visão computacional, o que se mede são as taxas de erro, como mostra como validar um sistema de visão computacional.

Quem participa da prova e o que cada um faz

A prova de conceito falha com mais frequência por falta de dono do que por falha de tecnologia. A manutenção valida o alerta em campo e registra o que encontrou. A produção ou a operação informa a condição de carga dos ativos e libera as janelas de inspeção. A automação ou a TI confirma a conectividade e o que pode trafegar pela rede da planta. A gerência, ou quem patrocina, assina o critério antes de começar e toma a decisão ao fim. O fornecedor instala, configura e entrega os dados, mas não decide se a prova passou. Com os papéis nomeados no documento de critério, a revisão final deixa de ser uma negociação e vira a leitura de um resultado já combinado.

O que o relatório final deve trazer

O relatório fecha a prova e precisa ser lido por quem não acompanhou o dia a dia. Traz, por ativo, a continuidade do dado no período, a linha de base e os limites definidos, a lista de alertas com a confirmação ou não de cada um, o tempo entre o alerta e a ação e as dificuldades de instalação e de rede encontradas. Traz também o que o sistema não conseguiu enxergar, porque as limitações são parte do resultado. Com esses itens, a decisão de expandir, ajustar ou encerrar fica apoiada em fatos, e o escopo da expansão pode ser dimensionado com os problemas reais que a prova revelou, em vez de uma estimativa otimista.

As fases de uma prova de 90 dias

Como referência de desenho, a prova de monitoramento tem quatro fases, e o critério escrito atravessa todas. No levantamento, escolhem-se os ativos, os pontos de medição e os responsáveis. Na instalação e na linha de base, os sensores entram em operação e o comportamento normal de cada ativo é registrado. Na operação com alerta, os limites estão ativos, cada alerta é tratado e contado, e a continuidade do dado é acompanhada. Na revisão, o resultado de cada item medido é comparado com o critério, e a decisão entre expandir, ajustar ou encerrar é tomada. O prazo de 90 dias é uma referência, e o que pesa é que a data de decisão esteja escrita antes de começar.

Os sinais de uma prova que não vai provar nada

  • O fornecedor escolhe os ativos. A prova passa a medir o caso favorável, não o seu.
  • Não há linha de base registrada. Sem ela, o alerta do futuro não tem referência, e o relatório final não tem com o que comparar.
  • O relatório final só conta acertos. Alertas falsos, dado perdido e alerta sem resposta não aparecem, e são exatamente o que decide o sistema no dia a dia.
  • Ninguém da planta é dono do alerta. A prova testa a tecnologia e deixa de fora o caminho até a ordem de serviço, que é onde o retorno se perde.
  • O prazo é aberto. Sem data de decisão, a prova vira instalação permanente sem contrato, ou é esquecida.

Perguntas frequentes

E se nenhum desvio aparecer durante a prova?

A prova ainda responde o que precisa responder: se o dado chega contínuo, se a linha de base e os limites de cada ativo estão definidos, quantos alertas falsos o sistema gerou e se o caminho do alerta até a ordem de serviço funciona. Uma máquina que não falhou no período não reprova o sistema, e não o aprova sozinha.

Preciso parar a máquina para instalar os sensores da prova?

Não. A fixação é externa, sem usinagem e sem interferência na garantia, com a planta em operação.

Quantos ativos a prova de conceito deve ter?

Poucos o bastante para caber num escopo fechado e com dono, e críticos o bastante para o resultado valer para a decisão de expansão. O número sai da matriz de criticidade da planta: a prova cobre uma parte do quadrante crítico, não a planta.

Como saber, depois da prova, se o projeto vai se pagar?

Com a linha de base e os números da prova, a conta de retorno deixa de depender de percentual de fornecedor. O que o mercado publica e como ler esses números está em em quanto tempo a manutenção preditiva se paga, e a decisão entre sensor fixo e rota de coleta, em monitoramento online ou rota de coleta.

A ELVEX conduz a prova de conceito começando pelos ativos de maior criticidade, com escopo fechado, critério escrito e resultado medido, e a expansão é decidida sobre o número. Sede em Chapecó, SC, atuação em todo o Brasil.

CompartilharWhatsAppLinkedIn

Defina a prova de conceito com o critério por escrito

A ELVEX define com a sua equipe os ativos da prova, a linha de base, os limites de severidade e o critério de sucesso antes de instalar o primeiro sensor, e mede o resultado antes de qualquer expansão.
